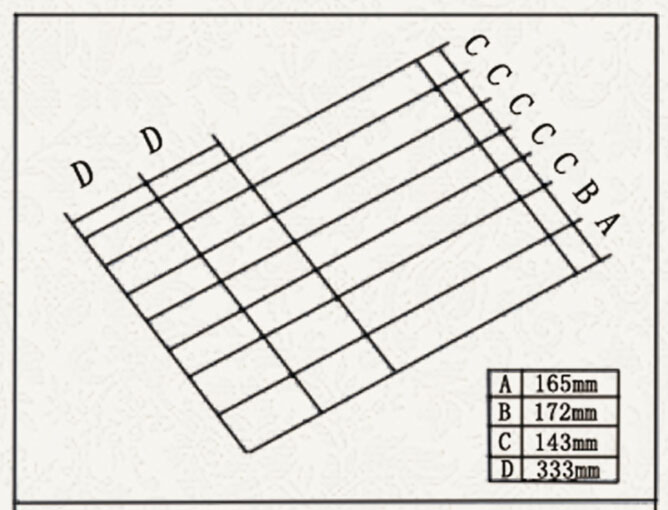

雙層玻纖瓦屋面彈線:
A:為專用起始片所彈得邊線.
B:172mm,(A+B)的長寬剛好為瓦寬。
C:雙層瓦外露部分寬度。
D:垂直間隔1/3瓦長。

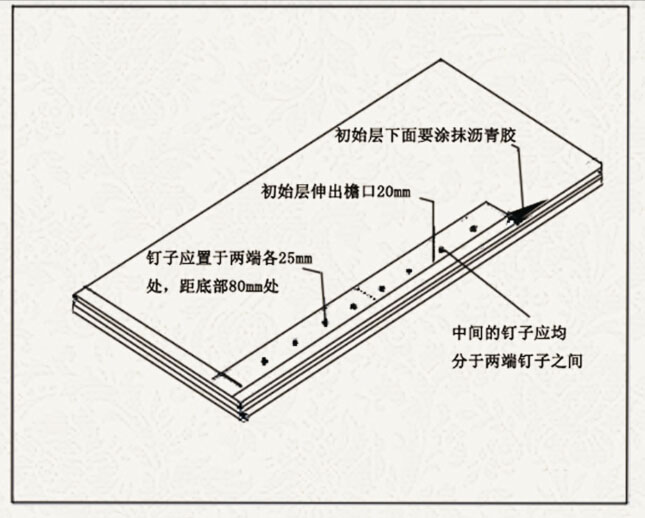

安裝起始層:
安裝初始層的意義在于增加屋檐處玻纖瓦自身,提高抗風,雨的能力,它
是通過填充第一層瓦裝飾縫下面的縫隙和第一層瓦之間的接縫處下面的縫隙來
保護屋面。
初始層是沿屋面所有周邊處安裝,初始層要伸出檐口至少20-30mm,在初始
層兩邊端部分距底邊80mm和距側邊25mm的地方分別用一個釘子固定,然后再這
兩釘子之間沿水平方向均勻的設置兩個釘子。

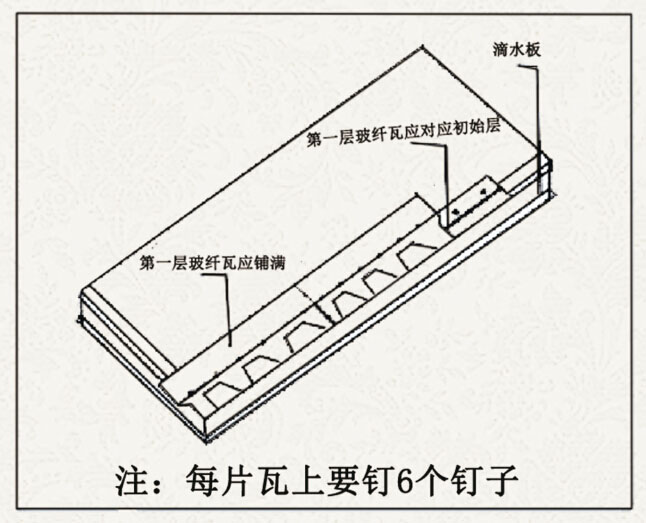

雙層玻纖瓦第一層瓦的鋪設:
如圖所示,用整張玻纖瓦開始并按順序依次鋪設瓦,沿著山墻邊緣和檐口要確保
第一層瓦同初始層瓦的邊緣想平行。瓦應緊密的連接在一起,但他們之間不能產
生擠壓。按照所述的固定方法固定住瓦片,第一層瓦的鋪設是關鍵,在鋪設過程
中不斷的檢查瓦的上端是否同所彈的水平線對齊,確保這一層鋪的很直。所彈的
與第一層瓦側邊對齊的垂直線是用來確定上下瓦之間的錯縫位置。

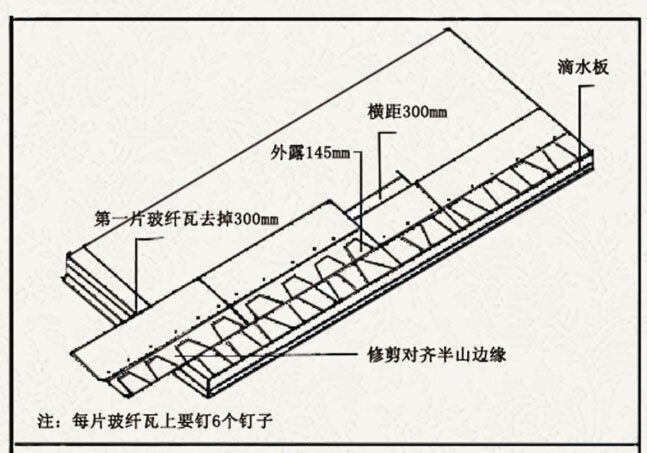

雙層玻纖瓦第二層瓦的鋪設:

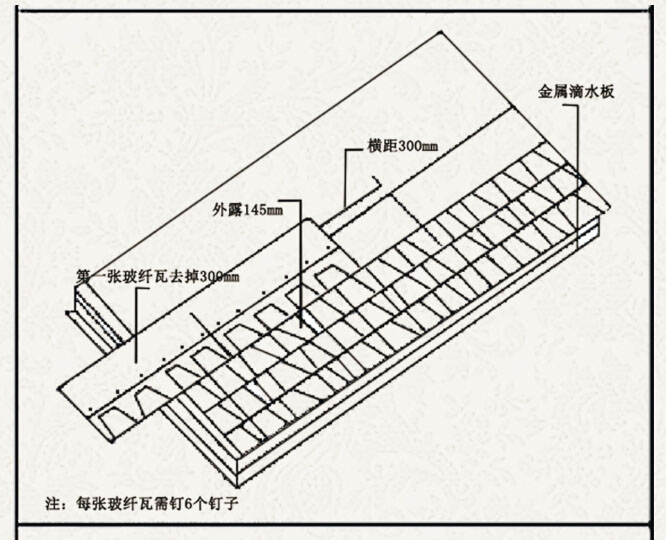

第二層瓦的第一張瓦的側邊應同前面一層瓦的側邊錯開整張瓦的1/2,接著
用整張瓦依次往下鋪。雙層玻纖瓦鋪設時,第二層瓦的底邊應同第一層瓦的“龍牙”
部分的頂端齊平,這樣就會確保先前鋪設的瓦外露145mm.利用所彈的水平線使瓦
的底邊同檐口相平行,用釘子把瓦緊緊的固定,釘子一定要釘在訂瓦線上,把雙
層瓦的上下兩層釘在一起。
雙層玻纖瓦第三層瓦的鋪設:
第三層玻纖瓦的鋪設,并且雙層玻纖瓦鋪設時,瓦的底邊應同第二層瓦的裝飾頂端相
齊平,用整張瓦依次往下鋪設。
雙層玻纖瓦第四層瓦的鋪設:
第四層以后其他層瓦片的安裝,請重復上面的安裝步驟。
